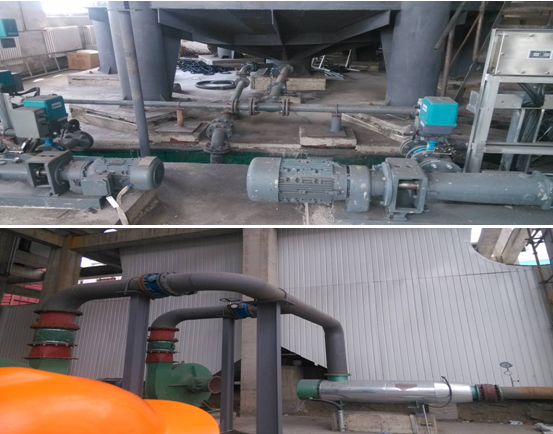

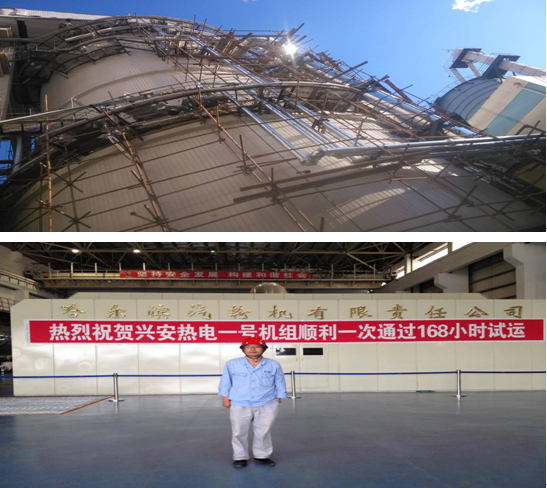

2015年9月2日,由开云网页版EPC总承包建设的内蒙古能源发电兴安热电2×340MW工程#1机组脱硫装置及公用系统浆液制备、真空脱水、废水处理均顺利通过168小时试运行。
2015年8月25日,#1机组开始进入整套启动,8月26日,系统全关闭烟气旁路挡板,开始全烟气脱硫,正式进入168小时试运。试运期间,机组平均负荷为300MW,脱硫装置投运率100%,平均脱硫效率为97.3%,自动装置及保护投入率为100%,主要运行参数控制在设计范围内。截至目前,#1机组主、辅设备运行正常,运行参数保持稳定,系统无跑冒滴漏现象,各项指标均符合设计要求。
#1机组脱硫装置始建于2012年,施工过程中,兴安项目部管理人员把安全、质量放在首位,严格控制安全、质量和进度,精心组织人力,严格实施精细化管理,合理安排施工工序,全体参建人员克服了工期紧、任务重、场地狭窄、气温低、资金等困难,监督落实每个施工环节,保证了#1机组优质、安全的投产运行。兴安项目部全体人员将再接再厉,确保#2脱硫装置与主机同步投产。
内蒙古兴安热电厂位于内蒙古兴安盟乌兰浩特市永联镇双合屯东南0.6km处,本工程2×340MW超临界燃煤机组新建工程烟气脱硫工程的顺利投产,实现了蒙能集团对乌兰浩特市政府和人民冬季供暖的承诺,具有极大社会意义。
